ТЭЦ Бишкека. Когда ждать тепла от нового оборудования

Сегодня журналистам показали, как на ТЭЦ Бишкека готовятся к предстоящему отопительному сезону. А заодно рассказали, когда ждать тепла и запуска модернизированного оборудования.

Сейчас на ТЭЦ полным ходом идет заготовка угля. Как рассказал заместитель начальника топливно-транспортного цеха Андрей Саубеков, разгрузка топлива с месторождения Кара-Кече идет круглосуточно. За сутки с помощью специального оборудования — вагоноопрокидывателя — можно разгрузить до 120 вагонов с твердым топливом. В каждом вагоне около 69 тонн угля.

На складах ТЭЦ находится 232 тысячи тонн угля. Из них 83 тысячи — импортный уголь (с месторождения Шабыркуль, Казахстан). Остальное — местный уголь. В качестве резервного топлива заготовлено и 4,4 тысячи тонн мазута.

«Имеющегося угля при сегодняшнем режиме работы хватит примерно на 116 дней. Если нам скажут начинать отопительный сезон, этого угля хватит на два месяца работы. Это нормальный запас. Поводов для беспокойства нет. Мы перед началом осенне-зимнего периода (ОЗП) накапливаем уголь, а в отопительный сезон уголь поступает к нам каждый день. Объем склада — 450 тысяч тонн. Больше мы все равно не можем уместить. В год нужно около миллиона тонн. Поэтому уголь и поставляют в течение всего отопительного периода», — рассказал директор ТЭЦ Бишкека Омуркул уулу Нурлан.

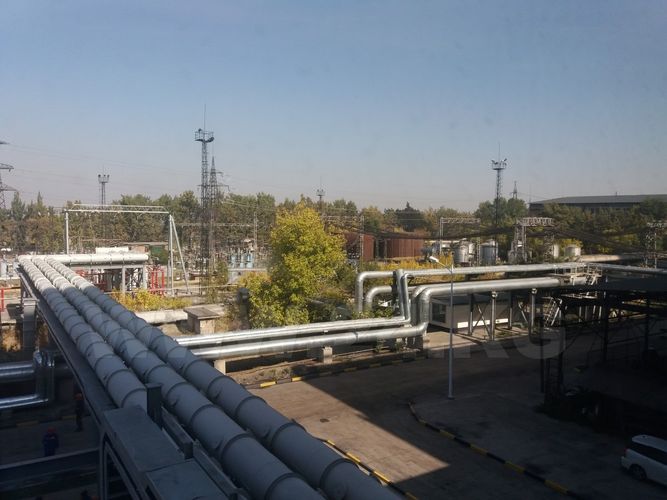

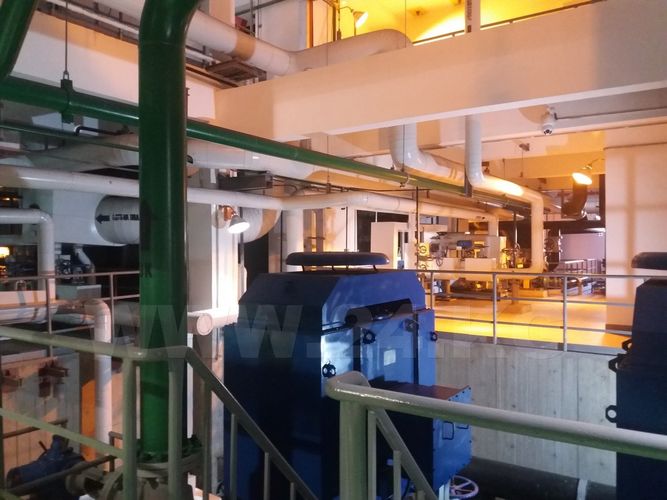

Решили посмотреть, как же работает оборудование теплоцентрали. И тут выяснилось, что сейчас задействовано только старое. Новое пока в резерве. Дело в том, что зимой ТЭЦ ежесуточно вырабатывает 7-7,5 миллиона киловатт-часов электроэнергии. Летом цифра падает до 1,5-2 миллионов.

В здании, где произвели модернизацию, сейчас гробовая тишина. «А где люди?» — спрашиваем руководителя группы управления модернизацией Чилдебека Айталиева. Он объяснил, что оборудование находится в резерве. Нет еще на ТЭЦ такой нагрузки, чтобы запускать новые турбины.

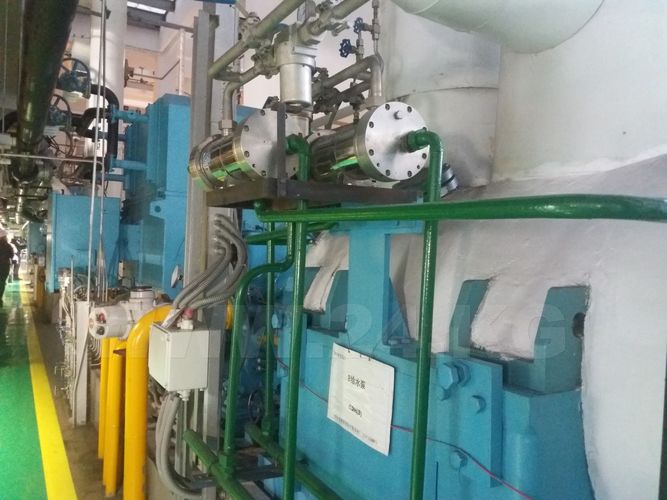

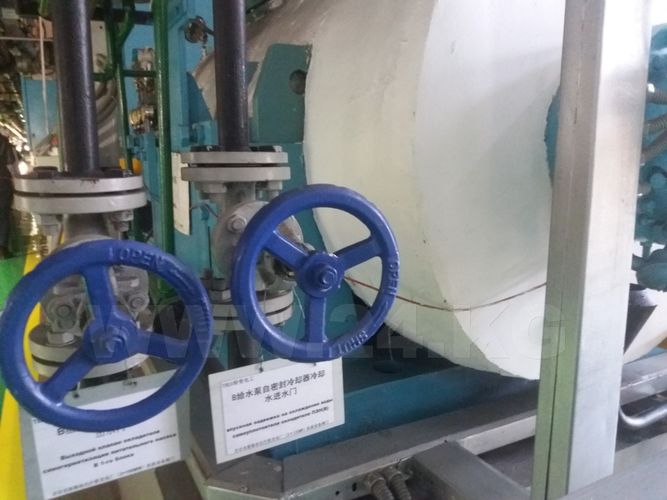

«В рамках модернизации демонтировали 8 котлоагрегатов и 4 турбогенератора. Ранее их мощность составляла 175 мегаватт, а после модернизации и установки двух новых котлоагрегатов и двух турбогенераторов мощность увеличилась до 300 мегаватт. Но людей мало и потому, что система автоматизирована. Люди в диспетчерской, откуда и управляют оборудованием», — рассказал Чилдебек Айталиев.

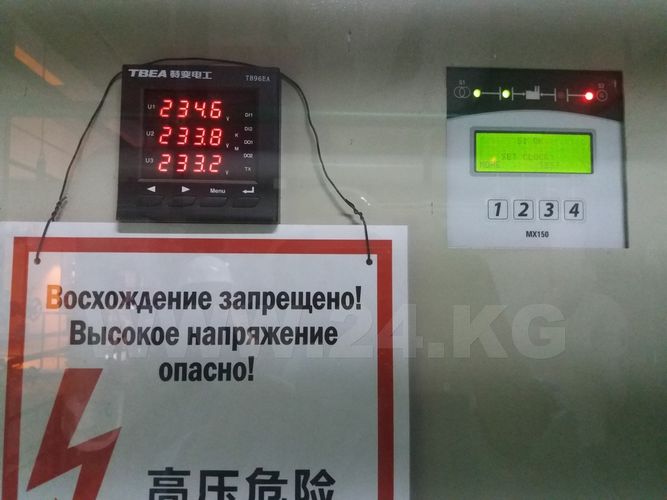

Выяснилось, что специалисты китайской компании TBEA после завершения модернизации ТЭЦ не вернулись домой. В Кыргызстане они пробудут еще два года: будут учить отечественных специалистов работе на новом оборудовании.

Но главный вопрос, который интересовал журналистов: когда дадут тепло? Директор ТЭЦ Бишкека заявил, что теплоэлектроцентраль готова это сделать хоть сегодня.

«Для начала отопительного сезона у нас все готово. Но необходимо распоряжение мэрии. Традиционно отопление в дома бишкекчан начинают подавать, если в течение пяти дней среднесуточная температура воздуха не превышает 8 градусов тепла», — пояснил Омуркул уулу Нурлан.

Мы разошлись дожидаться теплых батарей, вспоминая при этом, что в прошлом году отопительный сезон в Бишкеке начался 14 октября. В этом году, судя по прогнозам, тепло дадут позднее. Пока же на улице теплым-тепло.
