До крупномасштабного взрыва остался ровно 31 день: 20 декабря содрогнется кыргызская земля. Колебания почвы достигнут 9 баллов по шкале Рихтера. С 17 декабря начинается эвакуация населения...

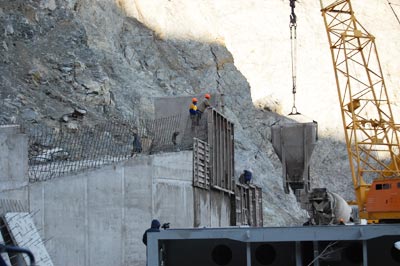

Страшновато, когда слышишь такие слова. Но именно так председатель правления ОАО «Нарынгидроэнергострой» Альберт Абазбеков описал журналистам заключительный и, пожалуй, самый ответственный этап строительства ГЭС «Камбарата-2» - начало возведения взрывонабросной плотины.

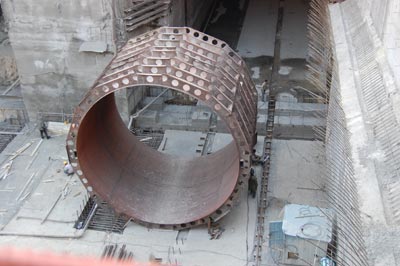

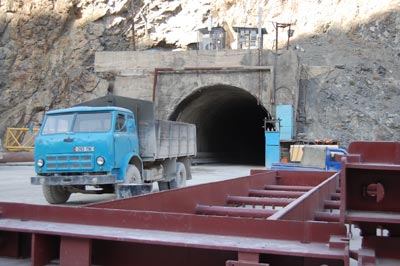

«Для этого республика лишится целой горы. 60 тысяч тонн грунта перекроют реку и образуют плотину. На строительство ГЭС уже израсходовано 5,5 миллиарда сомов, выполнено 70 процентов всех работ», - рассказывает о своем детище Альберт Абазбеков. А мы проезжаем по темным тоннелям. Пожалуй, это последняя поездка. Совсем скоро здесь все заполнит вода. А пока мы имеем возможность в полной мере ощутить, что такое свет в конце тоннеля...
«Объем водохранилища составит 70 миллионов кубометров, что в несколько сот раз меньше объема Токтогульского», - рассказывает Альберт Абазбеков. И вправду, будущая ГЭС «Камбарата-2» не может даже сравниться с гигантом - Токтогульской ГЭС. Однако надежды на нее возлагают в несколько сот раз больше, чем на действующую...

«Зарплата рабочих на стройке зависит от квалификации. Она может составлять 20 тысяч сомов, а может и 3 тысячи за вахту, которая длится 15 дней», - говорит председатель правления ОАО «Нарынгидроэнергострой» Альберт Абазбеков. «Устраивает ли вас зарплата за такую тяжелую работу?» - задаю я вопрос одному из рабочих. Он сначала промолчал, но, не заметив у меня видеокамеры или диктофона, ответил: «Мало получаю. Не хватает на содержание семьи. Но что поделать? В Токтогуле больше нет никакой работы». «А сколько вы получаете, если не секрет?» - поинтересовался я. «Восемь тысяч за вахту, - сразу же ответил рабочий. - Говорят, из-за наступления зимы работы прекратятся, 1 или 2 месяца придется ждать, пока снова позовут».

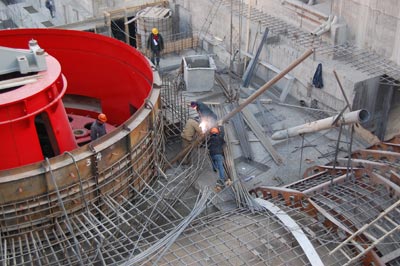

Экскурсия по стройке продолжается. Нам демонстрируют единственный агрегат, на который и возлагают все надежды. «О других речь пока не идет. Этот бы запустить», - комментирует Альберт Абазбеков. Работа идет своим чередом. Никто не замечает вспышек фотоаппаратов и объективов видеокамер. «Они уже привыкли. Некоторые из них даже стали телезвездами», - шутят гости.
Нам предлагают проехать на дно будущего водохранилища. Опять тоннели, опять темнота. Выезжаем. «Планировалось, что строительство ГЭС окупится за 7 лет. Но повышение тарифов на электричество позволит компенсировать затраты в течение 5 лет», - радуется Альберт Абазбеков. А журналисты задумываются: «Кто-то быстро окупит расходы. А кто-то снимет последние штаны»...
Нас уже везут на другой берег реки Нарын - на режимный объект. В бункерах, которые выдолблены прямо в горе, хранится взрывчатка. «Остались подготовительные работы. А потом кто-нибудь из высокопоставленных лиц государства нажмет на заветную кнопку, - рассказывает Альберт Абазбеков. - И в республике появится новый источник электроэнергии».
Энергетический кризис в республике в самом разгаре. Свечки и фонарики - самый ходовой товар в магазинах. Веерные отключения настраивают народ на пессимистический лад. Но все-таки есть надежда на безлимитное светлое будущее Кыргызстана - «Камбарата-2». Я убедился...
